신안 해상 풍력발전 가동 땐 호남권 전력 사용량 전체 생산
2020년 07월 06일(월) 00:00 가가
<9> 일자리·인재·돈 몰고 오는 미래 산업
민선 7기 전남도는 지난해 7월 새천년 비전으로 ‘청정 전남, 블루 이코노미’를 선포했다.
블루 이코노미(Blue Economy)는 바다·섬·하늘·바람 등 전남이 가진 청색(블루) 자원과 곳곳에 있는 문화자원, 비교 우위의 산업자원을 활용한 지역 경제 혁신 성장 전략이다.
블루 이코노미 비전은 블루 에너지·투어·바이오·트랜스포트·농수산·시티라는 6대 프로젝트로 구체화돼 추진된다. 이 가운데 블루 에너지 프로젝트의 핵심인 대단위 해상풍력 발전단지 조성사업이 특히 주목된다. 문재인 정부의 그린 뉴딜 정책과 맞물리면서 탄력이 붙을 것으로 기대되기 때문이다.
풍력발전이 핵발전·석탄화력발전을 대체할 수 있는 청정에너지원을 부상하고 있는데다 발전단지 조성과 운영 과정에서 10만개 이상의 일자리가 창출이 기대되면서 문재인 정부의 지원 의지도 뚜렷하다.
5일 전남도에 따르면 올해부터 2030년까지 신안 해상에 조성하는 풍력발전단지는 8.2GW급으로 국내 최대 규모다.
영광 한빛원자력본부에서 운영 중인 원전 6기 설비용량의 합이 5900MW(5.9GW)라는 것을 감안하면, 신안 해상 풍력발전단지 규모는 한빛원전 전체 설비용량의 1.4배에 이른다.
신안 해상풍력 발전단지가 2030년 준공되고 풍속 등 제반 여건이 갖춰진 상태에서 정상 가동된다면, 호남권 전력 사용량 전체를 커버할 수 있는 엄청난 규모의 전력을 생산할 수 있다는 의미다. 한빛원전은 지난 2016년 광주·전남·북 등 호남권 전력 총사용량의 68%를 공급했다.
전남도는 무엇보다 사업성에 자신감을 보인다.
우선 전국 최고로 평가받는 전남의 풍부한 해상풍력 자원(12.4GW)을 활용하는 사업이어서 경제성이 뛰어나다는 것이다. 이상용 전남도 전남형 상생 일자리TF 팀장은 “SK E&S·한화 등 대기업들이 신안 해역에서 수년간 풍력 계측기를 설치·운용해왔다”며 “이들 기업의 사업 참여 의지가 강하다는 점만 보더라도 사업의 성공 가능성은 높다”고 설명했다.
신안 해상 풍력발전단지 조성 사업에는 모두 48조5000억원이 소요될 것으로 전남도는 추산하고 있다. 민간 자본 46조원이 포함된다. 기업 유치, 신규 기업 육성을 통해 450개사가 사업에 참여하게 된다. 이 과정에서 직접 일자리 4000개를 포함해 모두 11만7000명의 일자리가 생길 것으로 전남도는 기대하고 있다.
사업 내용은 크게 2가지로 구성된다.
풍력발전기 생산·조립 단지 구축과 해상풍력 발전단지 조성이다.
풍력발전기 생산·조립단지는 100만㎡ 규모로 조성할 계획이다. 사업비 6000억원이 들 것으로 추산됐다. 목포 신항만 29만㎡ 부지에 풍력터빈, 타워, 블레이드 생산·조립공장을 건립할 예정이다. 목포 대양산단, 영암 대불산단, 신안 압해산단 등 71만㎡ 부지에는 풍력 부품 산업단지, 연구센터가 입주하게 된다. 목포 신항만에는 또한 해양수산부 지원을 받아 해상풍력 지원부두 및 배후단지 개발을 추진한다.
다음이 신안 해상 풍력발전단지 조성 사업으로, 개당 8MW 전력 생산이 가능한 해상풍력기 1025기가 신안 앞바다에 설치된다. 다만 기술 개발에 따라 설치할 해상풍력기 개수는 감소할 수 있다. 45조4000억원이 소요될 것으로 예상됐다. 해상풍력 발전단지에서 생산한 전기를 육지로 연결할 송전선로 구축 사업에도 1조~2조원이 필요하다.
전남도는 송전선로 및 기반시설 구축 상황에 따라 사업은 3단계로 나뉘어 추진될 것이라고 밝혔다.
1단계 사업은 오는 2027년까지다. 이 기간 신안 해상에 4.1GW 규모의 풍력발전단지를 조성한다. 한국전력공사 및 한전 자회사, 민간발전사가 각각 1.5GW와 2.6GW 규모의 발전단지를 맡게 된다. 전남도는 이 기간 22조원의 사업비가 투입되며, 직접 일자리 1500개가 창출될 것으로 전망했다. 사업 추진 과정에서 20개 기업의 유치를 예상하고 있다.
2단계 사업(2022~2029년)에는 사업비 12조원의 2.1GW 규모, 3단계 사업(2024~2030년)에는 11조4000억원의 2GW 규모의 발전단지가 각각 들어선다. 다만 2~3단계 사업은 관련 연구용역을 거쳐 오는 2022년까지 기본 계획을 수립할 예정이어서 변동 가능성이 있다.
전남도는 신안 해상 풍력발전단지 조성사업을 지역사회 참여형으로 추진한다는 계획이다.
지역 주민과의 상생, 발전사와 제조업체 간의 상생을 이뤄내겠다는 것이다. 지역주민과의 상생은 지역발전기금 조성, 지역주민 우선 채용 등 이익 공유를 핵심으로 한다. 해상풍력기 제조업체 투자유치를 통해 국내 해상풍력산업 경쟁력 제고에 앞장서고, 친환경 에너지로의 전환도 전남도가 앞장서 촉진하겠다는 목표다.
전남도는 성공적인 사업 추진을 위해 지난해 8월 신안군, 한전, 녹색에너지연구원, 전남개발공사, 전남테크노파크 등과 함께 전남형일자리 추진 TF(테스크포스)를 가동했다. 제9차 전력수급 기본계획(산업통상자원부), 제4차 항만 기본계획, 해양공간관리계획(이상 해수부) 등 해상풍력 기반시설 구축을 위한 국가 기본계획 반영 협의도 진행 중이다.
지난해 12월에는 성윤모 산업부 장관이 참석한 가운데 신안군, 한전, 전남개발공사와 사업 개발 협약을 체결했다. 협약 대상은 전남도가 계획한 8.2GW 규모의 해상풍력 발전단지 중 1단계 사업으로 신안 임자도 30㎞ 해상에 조성될 3GW 규모의 단지다.
한전 주도의 1단계 사업은 한전이 참여하는 특수목적법인(SPC)이 3GW 규모 공동접속설비를 구축해 1.5GW는 직접 사업을 추진하고, 나머지는 컨소시엄 구성 등을 통해 민간 발전사가 추진하는 방식이다.
전남도와 신안군은 각종 인허가 등 행정지원, 해상풍력 부품·설비·제조기업 유치에 힘을 쏟고, 전남개발공사는 발전단지 개발 관련 조사·계측 등 제반 업무를 지원한다.
김영록 전남지사는 최근 민선 7기 출범 2년 기자회견에서 “전남형 상생일자리 모델인 8.2GW 대규모 해상풍력 발전단지를 대한민국 대표 해상풍력 허브로 구축하겠다”며 “정부의 그린뉴딜과 연계해 신재생에너지 중심의 일자리를 창출해내겠다”고 밝혔다.
/김형호 기자 khh@kwangju.co.kr
블루 이코노미(Blue Economy)는 바다·섬·하늘·바람 등 전남이 가진 청색(블루) 자원과 곳곳에 있는 문화자원, 비교 우위의 산업자원을 활용한 지역 경제 혁신 성장 전략이다.
풍력발전이 핵발전·석탄화력발전을 대체할 수 있는 청정에너지원을 부상하고 있는데다 발전단지 조성과 운영 과정에서 10만개 이상의 일자리가 창출이 기대되면서 문재인 정부의 지원 의지도 뚜렷하다.
![]() ![]() |

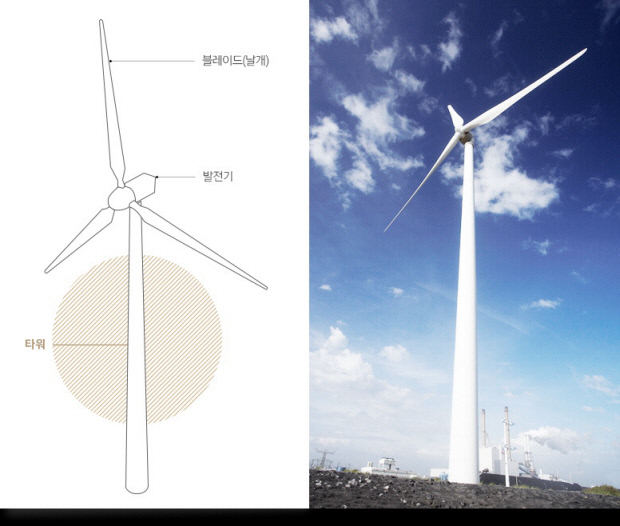

풍력발전기 개념도 <씨에스윈드 제공> |
영광 한빛원자력본부에서 운영 중인 원전 6기 설비용량의 합이 5900MW(5.9GW)라는 것을 감안하면, 신안 해상 풍력발전단지 규모는 한빛원전 전체 설비용량의 1.4배에 이른다.
전남도는 무엇보다 사업성에 자신감을 보인다.
우선 전국 최고로 평가받는 전남의 풍부한 해상풍력 자원(12.4GW)을 활용하는 사업이어서 경제성이 뛰어나다는 것이다. 이상용 전남도 전남형 상생 일자리TF 팀장은 “SK E&S·한화 등 대기업들이 신안 해역에서 수년간 풍력 계측기를 설치·운용해왔다”며 “이들 기업의 사업 참여 의지가 강하다는 점만 보더라도 사업의 성공 가능성은 높다”고 설명했다.
신안 해상 풍력발전단지 조성 사업에는 모두 48조5000억원이 소요될 것으로 전남도는 추산하고 있다. 민간 자본 46조원이 포함된다. 기업 유치, 신규 기업 육성을 통해 450개사가 사업에 참여하게 된다. 이 과정에서 직접 일자리 4000개를 포함해 모두 11만7000명의 일자리가 생길 것으로 전남도는 기대하고 있다.
![]() ![]() |

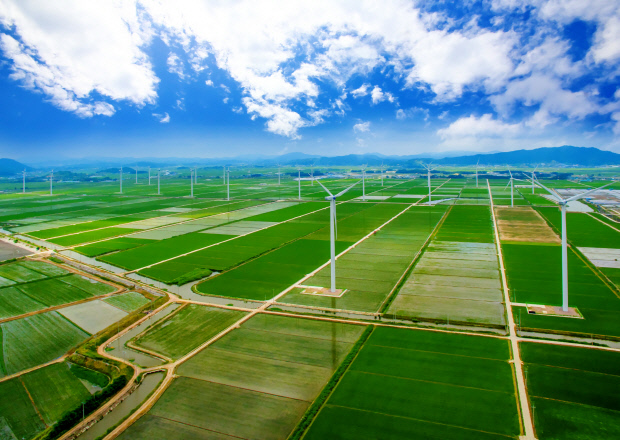

영광군 백수지역에 조성된 174㎿ 규모의 육상풍력발전단지. <전남도 제공> |
