광주 ‘상습 정체’ 봉선동·풍암동 숨통 트인다
2026년 02월 05일(목) 19:50 가가
서문로~봉선동, 풍금로~유통단지
확장사업에 국비 등 2001억 투입
확장사업에 국비 등 2001억 투입
광주에서 대표적인 ‘교통 지옥’으로 꼽히는 남구 봉선동과 서구 풍암유통단지 일대 도로망이 대대적으로 확충된다.
5일국토교통부와 광주시 등에 따르면 국토교통부 대도시권광역교통위원회(대광위)는 5년간(2026~2030년) 추진할 ‘제5차 대도시권 교통혼잡도로 개선사업계획’을 심의를 거쳐 최종 확정했다.
광주에서 채택된 사업은 풍금로~종합유통단지 혼잡도로 개선, 서문대로~봉선동 도로개설 등 2개 현안이다. 전체 사업비 2001억원(국비 753억, 시비 1248억)이 투입된다.

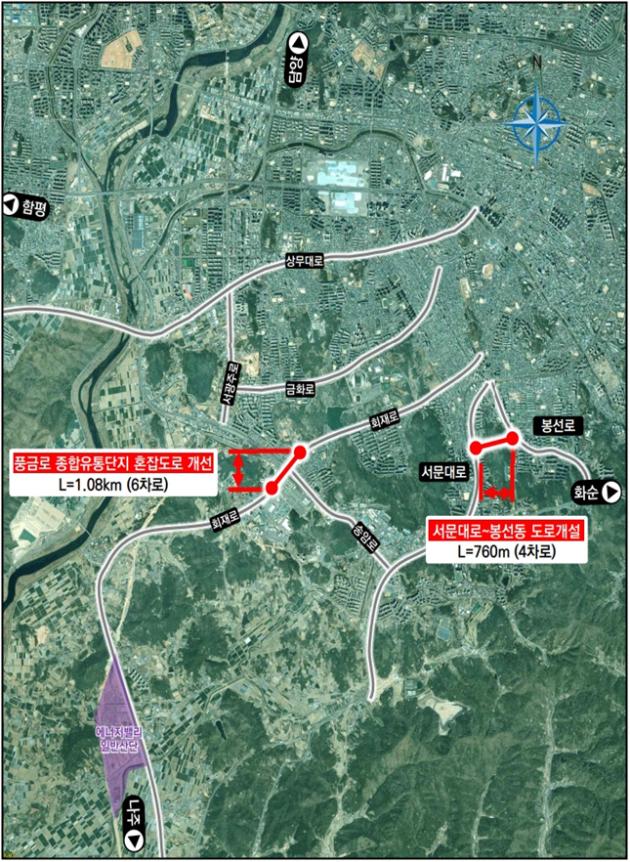

‘서문대로~봉선동 도로개설’ 사업에는 752억원(국비 211억)을 투입해 서문대로와 봉선동 내부를 잇는 연장 0.8km(4차로) 구간을 신설한다. 산을 관통하는 이 도로가 뚫리면 운전자가 백운광장이나 용산지구로 우회하지 않아도 된다. 도로가 개설되면 현재 32분인 통행시간은 11분으로 단축되고 시속 19.1km에 불과했던 통행 속도도 시속 48.1km까지 올라갈 것으로 기대된다.
병목구간인 ‘풍금로~종합유통단지 혼잡도로 개선’ 사업에는 1249억원(국비 542억)이 투입된다. 풍암지구 입구 교차로 등에 연장 1.08km(6차로) 규모의 지하차도를 신설하고 신호 체계를 변경한다. 이곳은 제2순환도로 진·출입 차량과 매월종합상가 등 대형 물류 차량이 뒤섞여 ‘꼬리 물기’가 기승을 부리던 곳이다.
사업 완료 시 해당 구간 통행시간은 기존 18분에서 5분으로 13분 단축되며, 통행속도도 시속 10.0km에서 35.2km로 증가할 것으로 예측된다.
이번 국가 계획 반영의 최대 성과는 안정적인 재원 확보다. 설계·공사비 50%를 국고로 지원받게 돼 광주시의 재정부담을 크게 덜게 됐다.
광주시는 국토부의 최종 선정 고시에 따라 이달부터 사전 타당성 조사와 예비 타당성 조사, 중앙 투자 심사 등을 신속히 추진하는 등 공사 준비를 서두를 계획이다.
/정병호 기자 jusbh@kwangju.co.kr
5일국토교통부와 광주시 등에 따르면 국토교통부 대도시권광역교통위원회(대광위)는 5년간(2026~2030년) 추진할 ‘제5차 대도시권 교통혼잡도로 개선사업계획’을 심의를 거쳐 최종 확정했다.
‘서문대로~봉선동 도로개설’ 사업에는 752억원(국비 211억)을 투입해 서문대로와 봉선동 내부를 잇는 연장 0.8km(4차로) 구간을 신설한다. 산을 관통하는 이 도로가 뚫리면 운전자가 백운광장이나 용산지구로 우회하지 않아도 된다. 도로가 개설되면 현재 32분인 통행시간은 11분으로 단축되고 시속 19.1km에 불과했던 통행 속도도 시속 48.1km까지 올라갈 것으로 기대된다.
이번 국가 계획 반영의 최대 성과는 안정적인 재원 확보다. 설계·공사비 50%를 국고로 지원받게 돼 광주시의 재정부담을 크게 덜게 됐다.
광주시는 국토부의 최종 선정 고시에 따라 이달부터 사전 타당성 조사와 예비 타당성 조사, 중앙 투자 심사 등을 신속히 추진하는 등 공사 준비를 서두를 계획이다.
/정병호 기자 jusbh@kwangju.co.kr
